国网驻马店供电公司:加快重点项目建设 护航产业经济发展

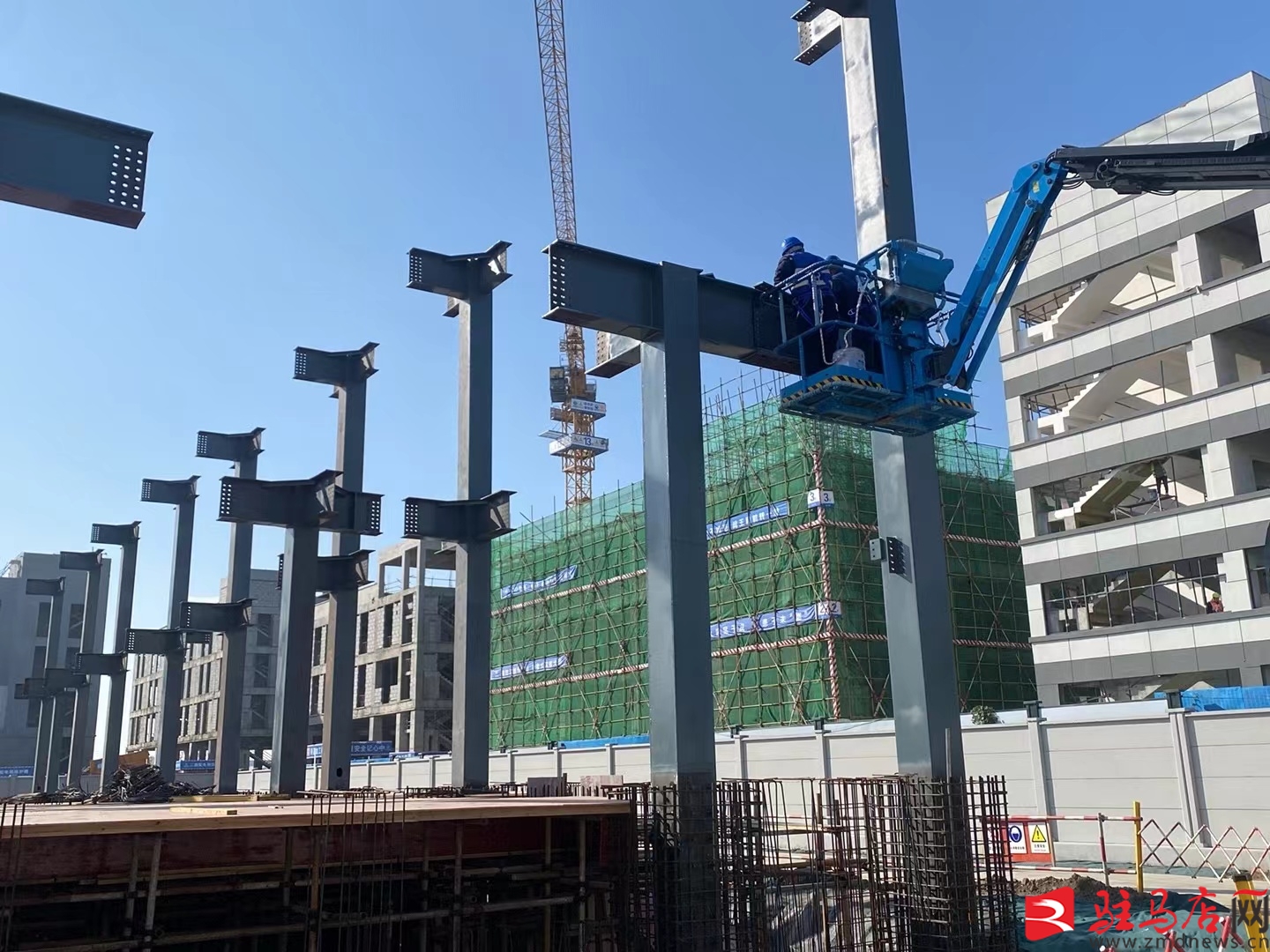

驻马店网讯(记者 田久 通讯员 周新伟 黄文静)11月23日,在位于驻马店市现代电子信息产业园东北侧的顺河110千伏变电站施工现场,施工人员正在有序进行配电装置楼主体钢结构吊装、拼装作业。

据了解,顺河110千伏变电站工程新建室内110千伏变电站一座,主变容量6.3万千伏安、电缆线路长0.98公里。该工程所在区域现有东郊、莫庄两座110千伏变电站,近年来随着装备产业集聚区内企业陆续入驻,两座变电站均已出现重、过载情况。为保障产业集聚区发展,驻马店市政府将顺河110千伏变电站建设列为重点工程,国网驻马店供电公司高度重视、统筹安排,全面加快工程建设进度。
面对工期紧张、供电保供等压力,国网驻马店供电公司实施工程精细化进度管控,制定施工横道图,实时跟踪现场进度并建立延误预警机制,提前预判施工高峰需求,统筹调配人力、机具资源,实现“零停工”连续作业,确保工程按节点推进。同时从工程可研、初步设计等前期着手,积极推进国网基建部新技术成果应用,采用节能导线、节能变压器以及风光互补太阳能路灯等新材料、新设备,有效降低运行期电能损耗,首次运用配电装置楼主体施工全栓技术,大量减少现场二次加工及焊接工序。

此外,针对站址周边管线复杂等难题,国网驻马店供电公司主动联合地方规划、燃气等部门开展专项勘查,优化线路路径,规避交叉施工风险,并积极对接地方政府及村委会,高效完成进场道路协调等事宜,保障物资运输畅通。施工期间,该公司严格落实安全文明措施,其中土建标段施工作业在10月份获评“国家电网无违章现场”“国家电网平安现场”称号。
该工程计划2026年二季度投产,工程投运后将有效优化驻马店北部110千伏网架结构,缩短区域电网10千伏供电半径,满足鹏辉锂电、电子信息产业园等工商业用电需求,为装备产业集聚区提供可靠电力保障。
责任编辑:万华翼
查看心情排行你看到此篇文章的感受是:
版权声明:
1.凡本网注明“来源:驻马店网”的所有作品,均为本网合法拥有版权或有权使用的作品,未经本网书面授权不得转载、摘编或利用其他方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:驻马店网”。任何组织、平台和个人,不得侵犯本网应有权益,否则,一经发现,本网将授权常年法律顾问予以追究侵权者的法律责任。
驻马店日报报业集团法律顾问单位:上海市汇业(武汉)律师事务所
首席法律顾问:冯程斌律师
2.凡本网注明“来源:XXX(非驻马店网)”的作品,均转载自其他媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。如其他个人、媒体、网站、团体从本网下载使用,必须保留本网站注明的“稿件来源”,并自负相关法律责任,否则本网将追究其相关法律责任。
3.如果您发现本网站上有侵犯您的知识产权的作品,请与我们取得联系,我们会及时修改或删除。














豫公网安备 41170202000005号
